Hlavní obsah

Letní peklo na českých dálnicích. Mapa úseků, na kterých lze čekat kolony

Foto: Michal Šula, Seznam Zprávy

Rekonstrukce se o prázdninách nevyhnou celé řadě hlavních silničních tahů v Česku. Ilustrační foto.

Další opravy D1, zahájení rozšíření dálnice na šest pruhů v Brně a rekonstrukce, které se o prázdninách dotknou i dalších hlavních tahů. Seznam Zprávy připravily jejich přehled.

Článek

Opravy na dálnici D1

Nedaleko Prahy, mezi 16. a 21. kilometrem, tedy mezi Všechromy a Mirošovicemi, pokračuje postupná oprava vozovek v celé šíři dálnice, včetně oprav mostů a dalších prvků. Do června se pracovalo v pásu ve směru na Prahu, o posledním červnovém víkendu se práce přesunuly na druhou stranu dálnice.

Práce budou pokračovat až do listopadu, provoz v obou směrech je s omezením zachovaný. „S výjimkou instalace dopravních omezení bude doprava vedena v režimu 3+3 zúžené jízdní pruhy s omezením rychlosti na 80 kilometrů v hodině. Průběžně se bude samozřejmě měnit průjezdnost jednotlivých jízdních pruhů dle postupu prací,“ popisuje Jan Studecký, mluvčí Ředitelství silnic a dálnic ČR.

Kvůli rekonstrukce silnice I/38 mezi dálnicí D1 a Jihlavou mohou řidiče až do konce října čekat komplikace při sjezdu na exitu 112 Jihlava a na příjezdu do města. Ten, kdo se jim chce vyhnout, může využít exit 104 Větrný Jeníkov nebo 119 Velký Beranov.

Rozšíření D1 u Brna

Nedostatečná kapacita dálnice D1 v oblasti Brna je příčinou neustálých kolon. V blízké budoucnosti se řidiči dočkají zlepšení, mezi Kývalkou a Holubicemi se dálnice rozšíří na šest pruhů. Před tím je však nutné počítat naopak s komplikacemi kvůli stavbě. „A to zejména v ranních a odpoledních špičkách, kdy se v místě tvoří kolony i bez jakéhokoliv omezení na dálnici,“ varuje Jan Studecký, mluvčí Ředitelství silnic a dálnic ČR.

Už letos v srpnu mají začít práce na prvním úseku, který je vůbec nejvytíženějším v celé české dálniční síti. Je to část mezi křižovatkami 194 Brno-centrum a 196 Brno-jih, tedy mezi odbočkami na Vídeň a na D2 na Bratislavu. Hotovo zde má být v roce 2025, ostatní úseky jsou v přípravě.

Foto: Repro ŘSD ČR, Seznam Zprávy

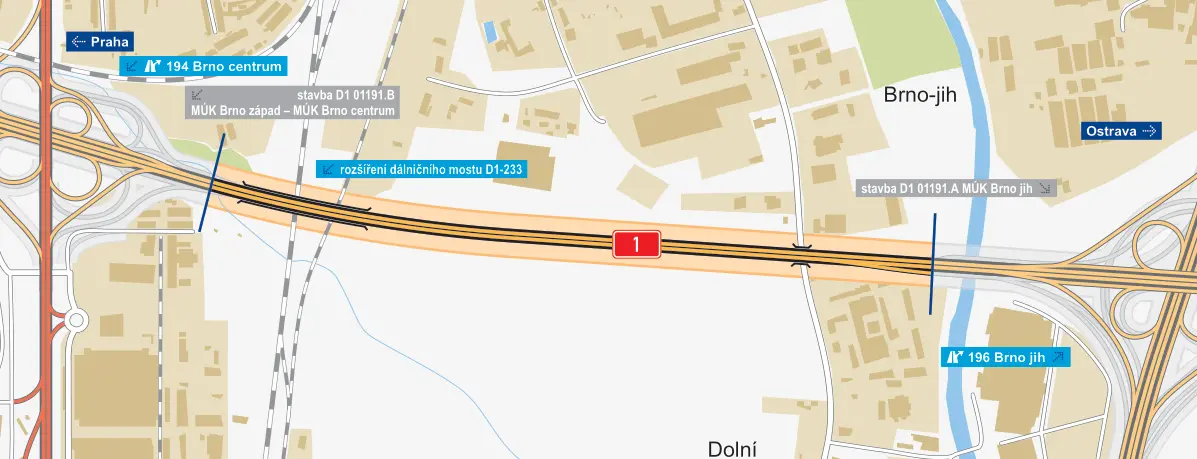

První úsek rozšíření D1 na šest pruhů v Brně.

Další rekonstrukce zpomaluje jízdu mezi 229. a 254. kilometrem – mezi Vyškovem a Kroměříží. Omezení tu lze čekat do 21. července. Asfalt byl ve špatném stavu, svodidla rezivěla, údržbu potřebovaly i mosty. Do 2. července je uzavřená polovina dálnice ve směru na Kroměříž mezi 253. a 254. kilometrem, provoz je vedený jedním pruhem v každém směru. Po 2. červenci se zde bude pracovat mezi 235. a 237. kilometrem.

Od 6. do 19. července bude uzavřený exit 236 Ivanovice na Hané ve směru na Kroměříž, s objížďkou přes exit 258 Kroměříž-západ. „V termínu 20.–21. července ještě proběhne demontáž dopravních omezení, a tím bude akce hotova,“ upřesňuje Jan Studecký.

Mapa letních uzavírek na českých dálnicích

Zdroj: ŘSD, červenec a srpen 2023, stav k 23. 6. 2023, údaje se mohou změnit

Se zúžením a omezením rychlosti na 80 kilometrů v hodině je nutné až do 20. srpna počítat na více místech mezi Lipníkem nad Bečvou a Bravanticemi. Ve směru na Přerov to bude mezi 310. a 328. kilometrem, v opačném směru mezi 324. a 328. kilometrem. Kromě opravy vozovky tady bylo nutné stabilizovat sesutý svah.

Další velké opravy na dálnicích

Začátek dálnice D3 postihne do 20. července částečná uzavírka mezi 62. a 70. kilometrem, tedy v úseku Nová Hospoda – Chotoviny. Uzavřený bude také exit 70 Chotoviny ve směru na České Budějovice. Opravovat se bude povrch na polovině dálnice ve směru na jih, provoz bude vedený jen po jednom pruhu v každém směru.

Přímo u Prahy vyžadovala rekonstrukci dálnice D5, přesněji úsek mezi 3. a 9. kilometrem, tedy mezi Pražským okruhem a Loděnicí. „Do konce července se bude pracovat převážně na levé části dálnice, ve směru na Prahu. Poté se práce přesunou na pravou polovinu dálnice, tedy do směru na Plzeň,“ popisuje Jan Studecký.

Práce mají pokračovat až do října, provoz bude většinou ve dvou zúžených pruzích v každém směru a s omezením rychlosti na 80 kilometrů v hodině. Exit 5 Rudná bude ve směru na Prahu do 15. července uzavřený.

Část dálnice D11 zaberou stavbaři mezi 26. a 37. kilometrem – mezi Sadskou a Klukem, a to od 4. července do 10. září. Provoz tu v obou směrech povede dvěma zúženými pruhy. Ve směru na Hradec Králové také nebude možné od 5. července do 10. srpna použít exit 35 Vrbová Lhota a stejnojmennou odpočívku. Objížďka povede přes exity 39 Kluk a 25 Sadská.

V Prostějově se opravuje estakáda, která je součástí dálnice D46 mezi 24. a 26. kilometrem. Po loňské opravě mostu ve směru na Olomouc se letos pracuje na druhé polovině, hotovo má být až 10. listopadu. Během oprav řidiči projedou pouze v jednom pruhu v každém směru. Kvůli uzavřenému sjezdu v exitu 24 Prostějov-centrum ve směru na Vyškov je při cestě od Olomouce do Prostějova nutné odbočit už na exitu 26 Držkovice.

Kompletní přehled uzavírek hlavních tahů

Kde všude budou uzavírky a dopravní omezení na dálnicích a silnicích první třídy v létě 2023, ukazuje mapa Ředitelství silnic a dálnic ČR. Mapu si lze zvětšit na celou obrazovku a prohlížet detailně.

Zdroj: ŘSD ČR, stav k červnu 2023

Přehled letních uzavírek na dálnicích v ČR

  • D1 – km 16–21: oprava vozovky, do listopadu 2023, zúžené 3+3 pruhy, 80 km/h
  • D1 – exit 112 + silnice I/38: omezení do 31. 10. 2023, silnice I/38 mezi Jihlavou a dálnicí D1 do 60 km/h, exit 112 omezení
  • D1 – km 194–196: rozšíření na šest pruhů, od srpna 2023 do roku 2025 2+2 pruhy
  • D1 – km 229–254: oprava včetně exitů 230, 236 a 244 do 21. 7. 2023, zúžené 3+3 pruhy, 80 km/h, exit 236 omezení
  • D1 – km 296–342: oprava vozovek v obou směrech do 20. 8. 2023, zúžené 2+2 pruhy, 80 km/h
  • D2 – km 30–31: stavba protihlukové stěny do 2. 9. 2023, směr na Břeclav do 19. 8. dva zúžené pruhy, pak jeden pruh
  • D3 – km 62–70: oprava vozovek v obou směrech do 20. 7. 2023, 1+1 pruh, exit 70 omezení
  • D4 – km 28–29: stavba mostu u Staré Huti do 31. 10. 2023, provoz 1+1 nebo 1+2 pruhy
  • D5 – km 3–9: oprava vozovek v obou směrech do října 2023, zúžené 2+2 pruhy, 80 km/h
  • D5 – km 27–28: stavba protihlukové stěny do 15. 7. 2023, zúžené 2+2 pruhy
  • D10 – km 28–29: stavba protihlukové stěny, oprava vozovky a odvodnění, omezení do 8. 7. 2023
  • D11 – km 26–37: oprava vozovky včetně exitu 35, 4. 7. – 10. 9. 2023, zúžené 2+2 pruhy, exit 35 a odpočívka omezení
  • D46 – km 24–26: oprava estakády směr Vyškov, do 10. 11. 2023, provoz 1+1 pruh, exit 24 omezení
  • D48 – km 48–54: dokončování stavby dálnice, omezení do 31. 7. 2023

Zdroj: ŘSD, stav k 23. 6. 2023, údaje se mohou změnit
